專技高考-建築師建築構造與施工11279單選題

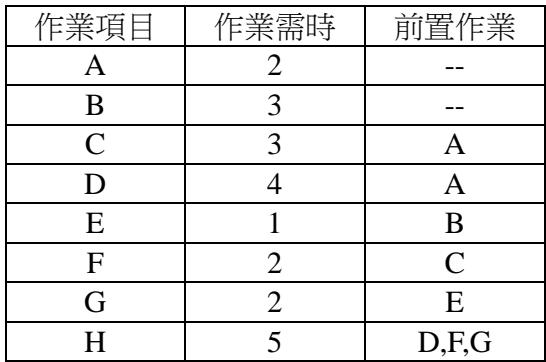

假設某一建築工程之作業項目、作業時間及前置作業關係如下表所示,該建築工程最短總工期需要多少日? 作業項目 作業需時 前置作業 A 2 -- B 3 -- C 3 A D 4 A E 1 B F 2 C G 2 E H 5 D,F,G

題目附圖
A11
B12正確答案
C13
D14
答案與詳解
B
正確答案
用關鍵路徑法(CPM)找最長路徑,表中最長路徑為A→D→H=2+4+5=11,但A→C→F→H=2+3+2+5=12,故最短總工期為12日。

為什麼答案是 B

關鍵路徑為A→C→F→H,時間=2+3+2+5=12日,是所有路徑中最長者,決定最短總工期。

考點:非關鍵路徑陷阱考點:關鍵路徑CPM考點:計算錯誤
