地方政府公務人員四等-圖書資訊管理類科圖書資訊學概要113 年第 21 題單選題

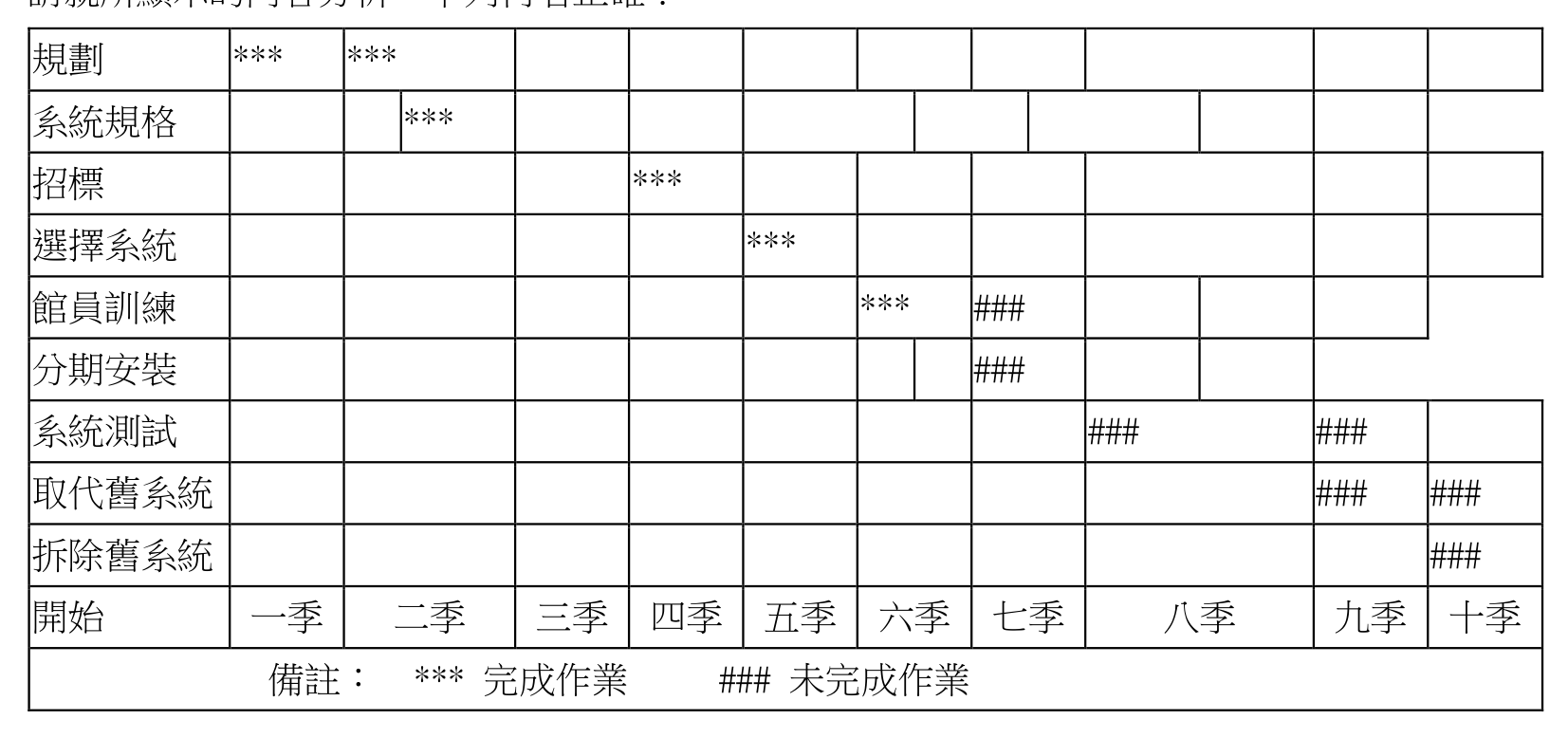

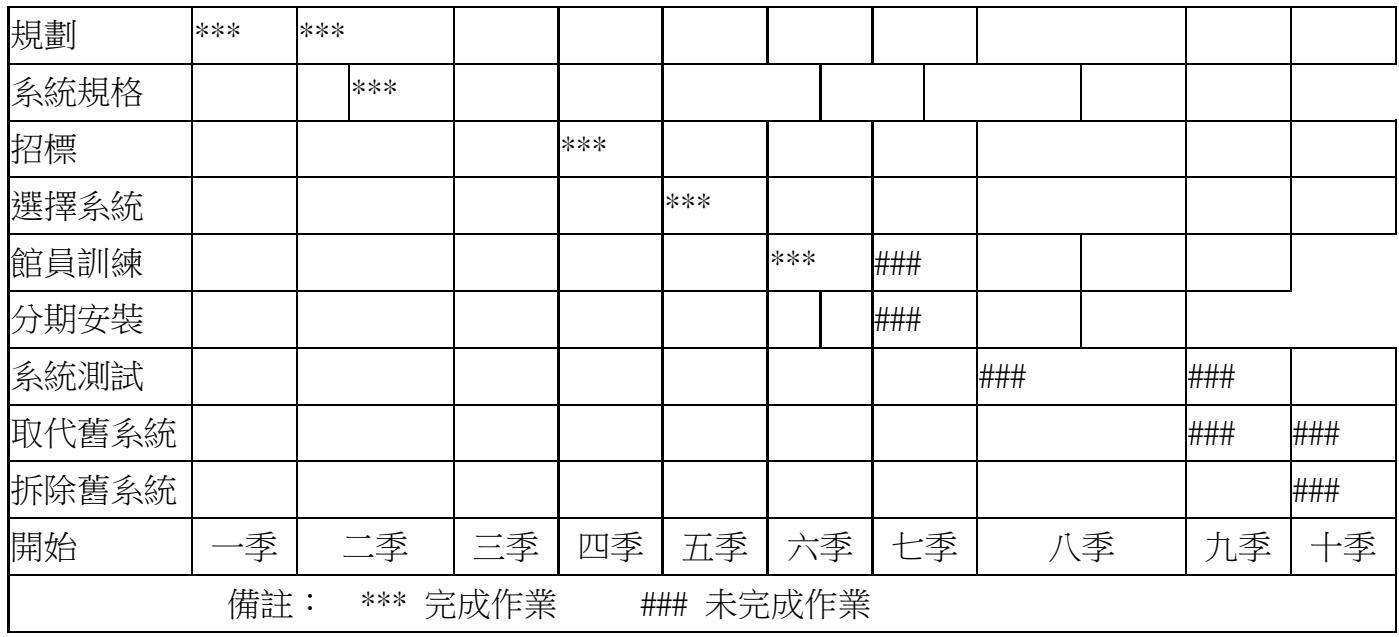

為有效執行各項任務,圖書館會擬定短、中、長程計畫與適當的作業控制策略,甘特圖(Gantt Chart)是常用的作業控制方法之一。下列為某館進行圖書館自動化系統更新作業計畫的甘特圖。請就所顯示的內容分析,下列何者正確?
規劃:***(一季、二季)
系統規格:***(二季)
招標:***(三季)
選擇系統:***(四季)
館員訓練:***(五季)、###(六季)
分期安裝:###(六季至八季)
系統測試:###(七季)、###(九季)
取代舊系統:###(八季)、###(九季)
拆除舊系統:###(十季)
備註:*** 完成作業 ### 未完成作業
A目前已完成的工作項目僅包括規劃、系統規格以及招標
B系統測試必須等到第八季結束,分期安裝全部完成後才可開始進行
C新系統安裝完畢後,新系統取代舊系統以及舊系統的拆除工作將同時展開
D進行中的工作包括館員訓練與分期安裝,預計計畫開始後第八季結束時,可完成上述的兩項工作正確答案
D正確答案
甘特圖判讀:***為已完成、###為未完成,依圖追蹤各工作項目的時間點與完成狀態,選D最符合圖示內容。
為什麼答案是 D
圖中館員訓練:五季***(已完成部分)、六季###(尚未完成);分期安裝:六至八季###(進行中)。兩項工作均在進行中;其中分期安裝延伸至八季,館員訓練亦須配合安裝作業於八季結束前完成,故選項D所述時程與圖示整體安排相符。
載入中…
完整詳解
Pro · 無限重點 甘特圖判讀:***為已完成、###為未完成,依圖追蹤各工作項目的時間點與完成狀態,選D最符合圖示內容。
找出目前仍在進行且尚未完成的項目:館員訓練(五季已完成部分、六季仍###)、分期安裝(六~八季###)。對照整體時程,兩者預計第八季結束完成,選D。
逐選項分析
A✕ 陷阱
圖中除規劃、系統規格、招標(***)外,選擇系統在四季也標記***(已完成),因此已完成的工作項目共有四項,而非「僅三項」,選項A說法不完整。
B✕
圖中系統測試在七季即有###標記(未完成但已開始),並非等到八季分期安裝全部完成後才開始,故B錯誤。
C✕
圖中取代舊系統於八、九季有###標記,拆除舊系統則僅於十季有###標記;兩者開始時間不同,並非同時展開。故C錯誤。
D✓ 正確
圖中館員訓練:五季***(已完成部分)、六季###(尚未完成);分期安裝:六至八季###(進行中)。兩項工作均在進行中;其中分期安裝延伸至八季,館員訓練亦須配合安裝作業於八季結束前完成,故選項D所述時程與圖示整體安排相符。
各工作項目完成狀態一覽
| 工作項目 | ***完成季別 | ###進行季別 | 狀態 |
|---|
| 規劃 | 一季、二季 | — | 已完成 |
| 系統規格 | 二季 | — | 已完成 |
| 招標 | 三季 | — | 已完成 |
| 選擇系統 | 四季 | — | 已完成 |
| 館員訓練 | 五季 | 六季 | 進行中(預計八季完成) |
| 分期安裝 | — | 六~八季 | 進行中 |
| 系統測試 | — | 七季、九季 | 進行中 |
| 取代舊系統 | — | 八~九季 | 未開始/進行中 |
| 拆除舊系統 | — | 十季 | 未開始 |
選項A的陷阱在於只列三項已完成工作,但圖中選擇系統在第四季也標記***(已完成),考生若只快速瀏覽前幾列容易忽略。務必將所有***標記的項目全部清點後再判斷。
