甲公司採完工百分比法進行工程合約處理,並以成本比例法衡量完工程度。該工程合約價格為$250,000,於x3年開工,x5年完工,管理階層估計各年的工程成本資料如下:x3年實際發生的合約成本$45,000,估計完工尚須投入成本$180,000;x4年實際發生的合約成本$135,000,估計完工尚須投入成本$120,000;x5年實際發生的合約成本$60,000,估計完工尚須投入成本為0。若x3年估計合約總成本為$225,000,x3年已認列的工程利益為$5,000,則x4年及x5年應認列的工程損益為何?

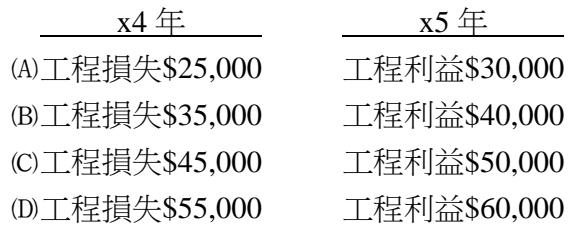

Ax4年工程損失$25,000 x5年工程利益$30,000
Bx4年工程損失$35,000 x5年工程利益$40,000
Cx4年工程損失$45,000 x5年工程利益$50,000
Dx4年工程損失$55,000 x5年工程利益$60,000正確答案
答案與詳解
