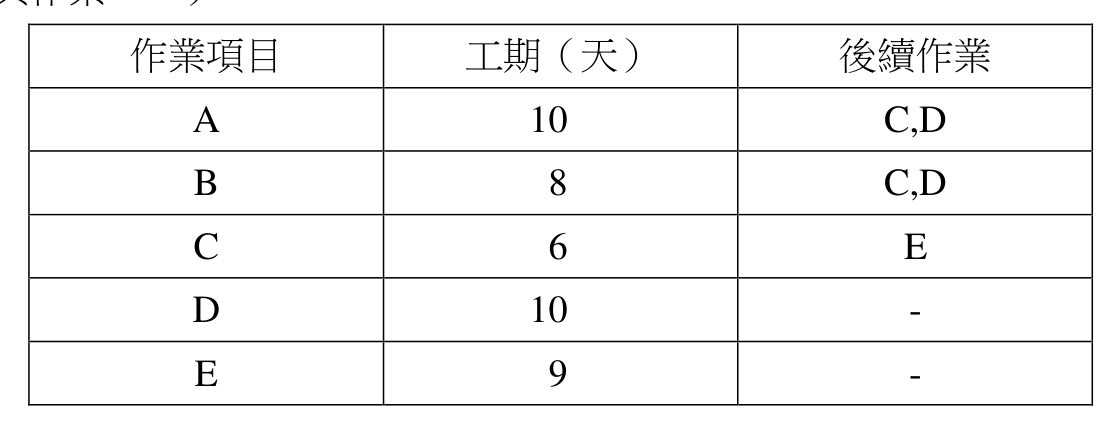

假設某工程各作業工期與後續作業關係如下表,請以箭線圖法(Arrow Diagram Method, ADM)計算,作業 B 之總浮時為何?(備註:作業間關係,如第一列,代表作業 A 完成後,方可開始作業 C 與作業 D。) 作業項目 | 工期(天) | 後續作業 A | 10 | C,D B | 8 | C,D C | 6 | E D | 10 | - E | 9 | -

A1
B2正確答案
C3
D4
答案與詳解

關鍵路徑為A→C→E=10+6+9=25天。B路徑最長為B→C→E=8+6+9=23天(注意C、D須等A與B均完成才能開始,故C最早開始=max(A結束,B結束)=max(10,8)=10)。B之總浮時=25-(10虛設等待+8+6+9),實際上B總浮時=最晚開始-最早開始=10-8=2天。
