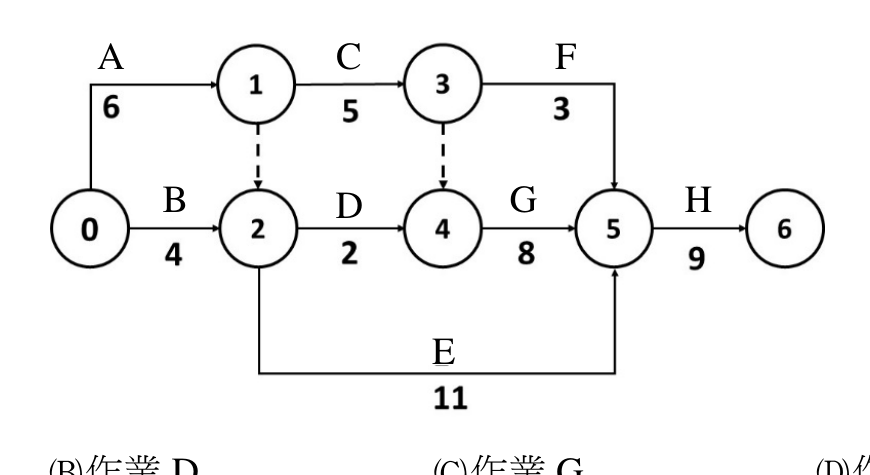

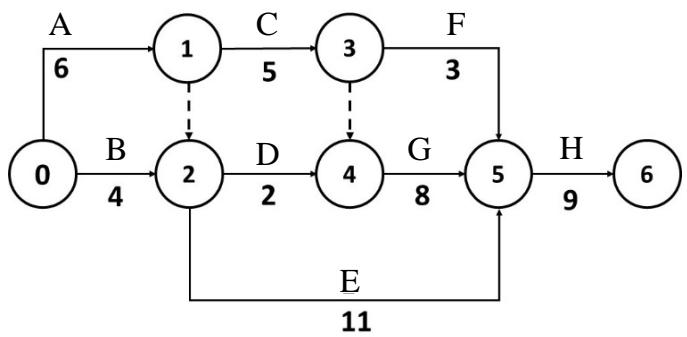

假設有如下之箭線式 ADM 網狀圖,請問下列何者作業項目之總浮時與自由浮時不相等?

A作業 F
B作業 D
C作業 G
D作業 B正確答案
答案與詳解

作業B:節點0→節點2,ES(0)=0,B持續4,最早完成=4;ES(2)=4。FF(B)=ES(2)−(ES(0)+4)=4−4=0。LS(2):需從後往前推,LS(5)=19,LS(4)=11,LS(3)=min(LS(4)−0, LS(5)−3)=min(11,16)=11,LS(1)=LS(3)−5=6,LS(2)=min(LS(4)−2, LS(4)−0虛線從2→4同, LS(5)−11)=min(9,11,8)=8;TF(B)=LS(2)−(ES(0)+4)=8−4=4。FF(B)=0≠TF(B)=4,兩者不相等,為正解。
