大地工程技師高等考試-大地工程技師考試分階段考試(第一階段考試)平面測量與營建管理113 年第 36 題單選題
📖 閱讀測驗 · 共用前文

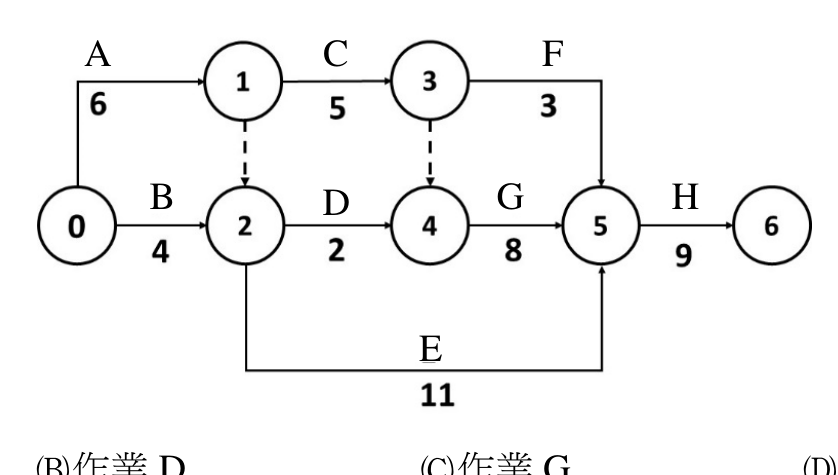

假設有如下之箭線式 ADM 網狀圖,請問下列何者作業項目之總浮時與自由浮時不相等?
承上題,如果僅考慮每趕工一天所需增加之成本資料分別如下:A 為 6,000 元、B 為 5,000 元、C 為 4,000 元、D 為 3,000 元,則若欲縮減總工期一天,最經濟可行之趕工項目為下列何者?
C正確答案
網路圖趕工時,只有在關鍵路徑上的作業趕工才有效;需找出關鍵路徑後,選趕工成本最低的關鍵路徑作業。
逐選項解析
A作業 A✕ 錯誤
作業A在路徑0→1→3→5→6(長度23天),屬關鍵路徑,但趕工成本6,000元,比作業C的4,000元高,不是最經濟選擇。
B作業 B✕ 錯誤
作業B在路徑0→2→4→5→6(長度23天),屬關鍵路徑,但趕工成本5,000元,高於作業C的4,000元,非最經濟選擇。
