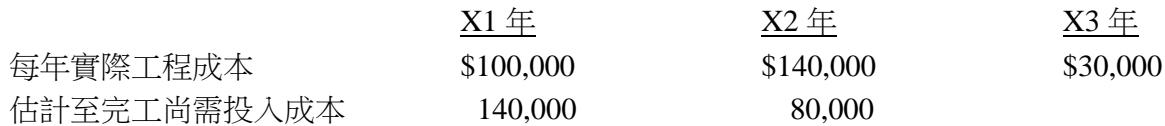

乙公司於 X1 年初承包一項工程,預定三年完工,工程合約價為\290,000。相關資料如下:X1 年 X2 年 X3 年 每年實際工程成本 \100,000 \140,000 \30,000 估計至完工尚需投入成本 140,000 80,000。假設乙公司採用完工百分比法認列工程損益,且採用「至今完工已發生合約成本占估計總合約成本之比例」為完工程度之衡量。X2 年度應認列工程費用為:
A\$147,500正確答案
B\$140,000
C\$80,000
D\$30,000
答案與詳解
正確。X2年估計總成本32萬大於合約價29萬,預期總虧損3萬需全數認列。X2累計費用為累計收入(217,500)減去累計損益(-30,000)等於247,500,扣除X1已認列費用100,000後,當期費用為147,500。
