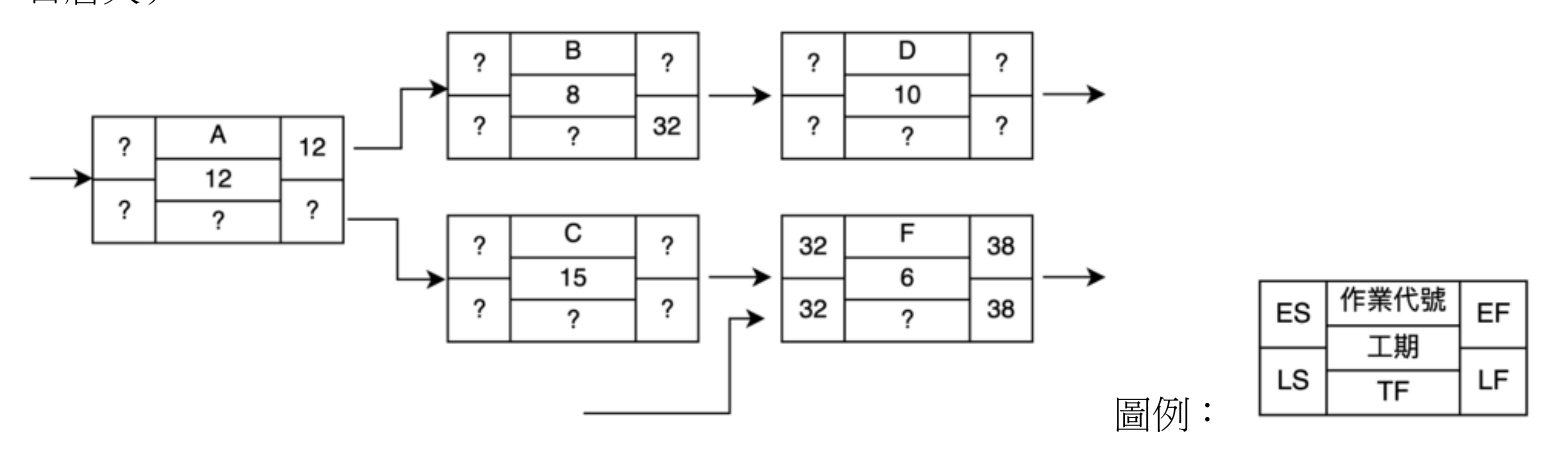

下圖為某工程之部分網圖,各作業關係皆為前作業完成後立即開始後續作業(Finish to Start, FS)。請根據圖中各作業關係及既有訊息,推算各問號處之數值。下列對各作業之最早開始(ES),最早完工(EF),最晚開始(LS),最晚完工(LF)時間之推算何者正確?(工期單位:日曆天)

AC 作業的 EF=32
BC 作業的 LF=32正確答案
CD 作業之 ES 無法推估
DA 作業之 LS=0
答案與詳解

圖中F節點:ES=32、工期=6、EF=38、LS=32、LF=38。F的前置作業為C,故C的LF=F的LS=32,正確。
